【抓落实 开新局】文山市三个光伏项目取得新进展
2026-09-10 10:13 文山发布

荒山坡上能“长”出什么?

文山市的回答是——电,还有村民的“阳光收入”。

近年来,文山市聚焦“双碳”目标,依托优质光照资源,全力推进重点光伏项目建设,持续优化能源产业结构。眼下,明湖光伏电站已全容量投产,黑山、前进光伏项目建设、并网稳步推进,一块块光伏板让闲置荒山“生金”,也把“双碳”蓝图照进了寻常百姓家。

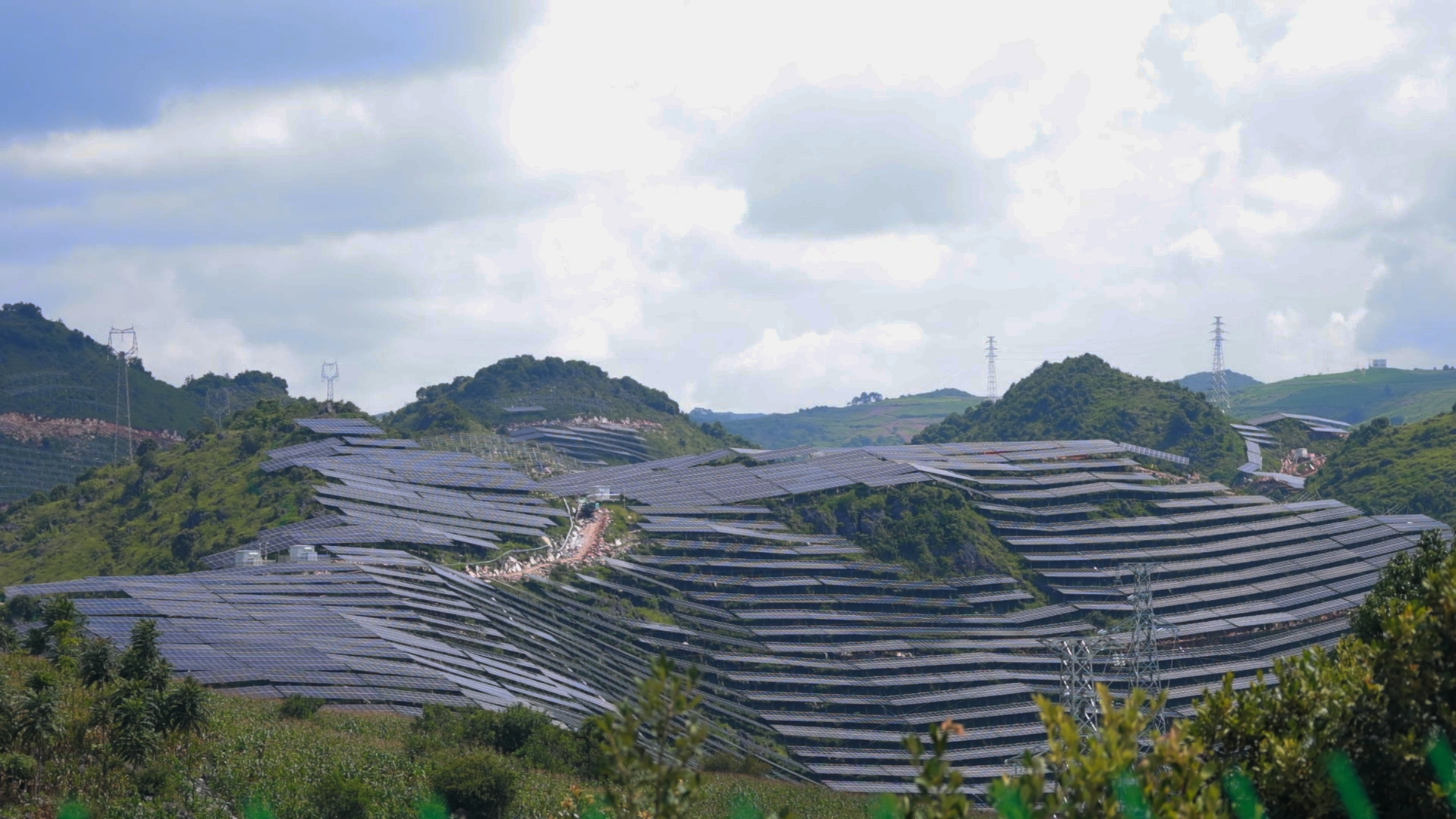

明湖光伏电站:扎实推进竣工验收

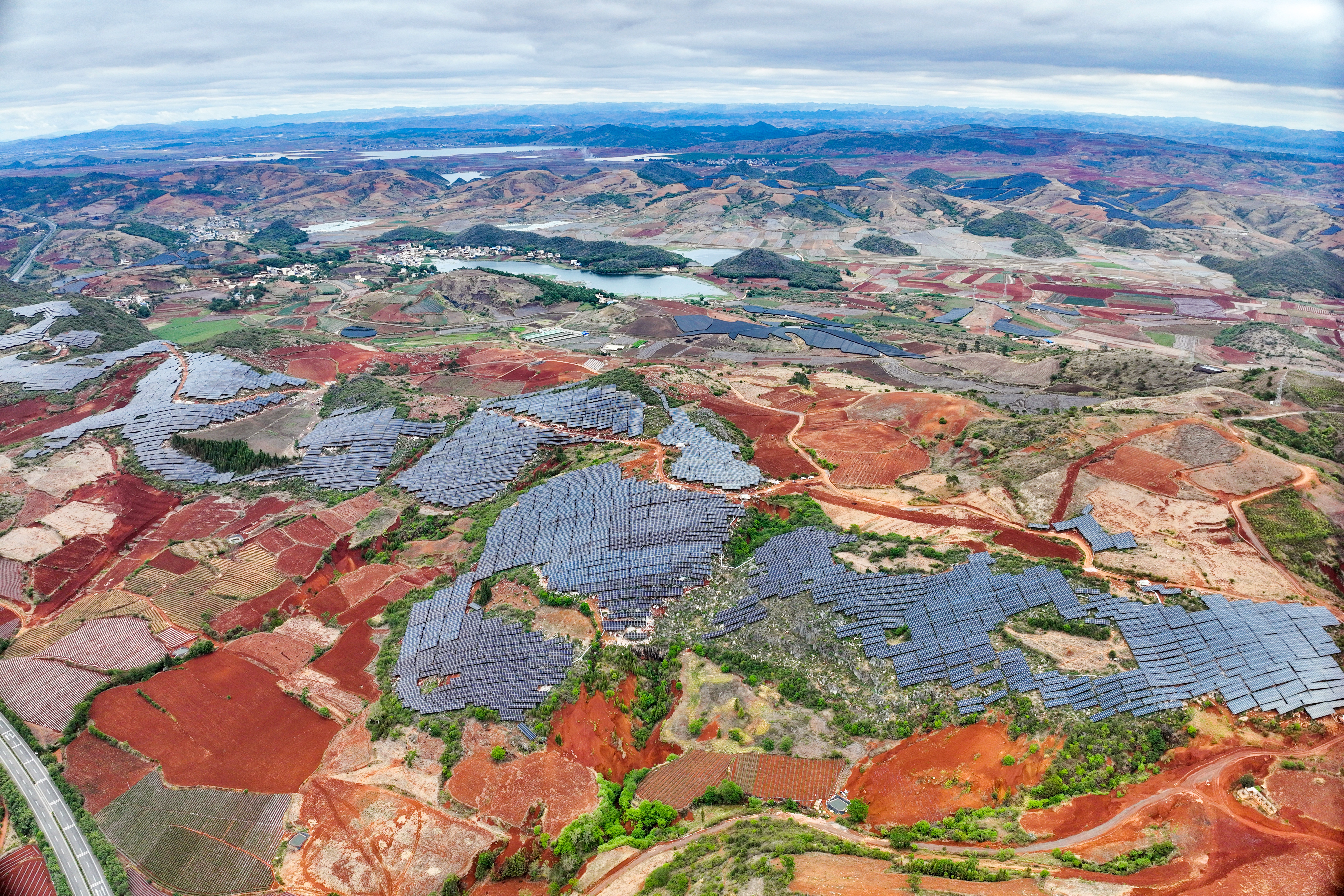

走进德厚镇明湖光伏电站,成片光伏组件在阳光下熠熠生辉,一排排光伏板整齐铺展在山坡之上,源源不断输出清洁电能。德厚镇明湖60兆瓦光伏项目,于2025年10月28日动工,通过4个月奋斗达成全容量并网目标,于2026年4月29日全容量并网发电。



项目建设期间,各参建单位科学谋划施工方案,合理调配人力、机械物资,抢抓晴好天气,克服山地施工地形复杂、雨季降雨影响等多重现实困难,严格落实安全生产规范,严把工程质量关口,有序推进桩基浇筑、支架搭建、组件安装、电气设备调试等全流程作业,如期完成全部建设任务,顺利实现全容量投产,为地方电网输送稳定绿色电力。

据了解,项目建成后,预计年均发电量9820.3万千瓦时,每年可节约标准煤约2.9万吨,减少二氧化碳排放约8万吨,对优化区域能源结构、推动绿色低碳发展具有积极意义。

明湖光伏项目生产副经理杨金说:“下一步,基地项目部将做好并网后的消缺收尾、竣工资料移交及运维配合工作,总结经验,为后续基地子项目建设提供有力支撑。”

黑山光伏电站:全面开工建设

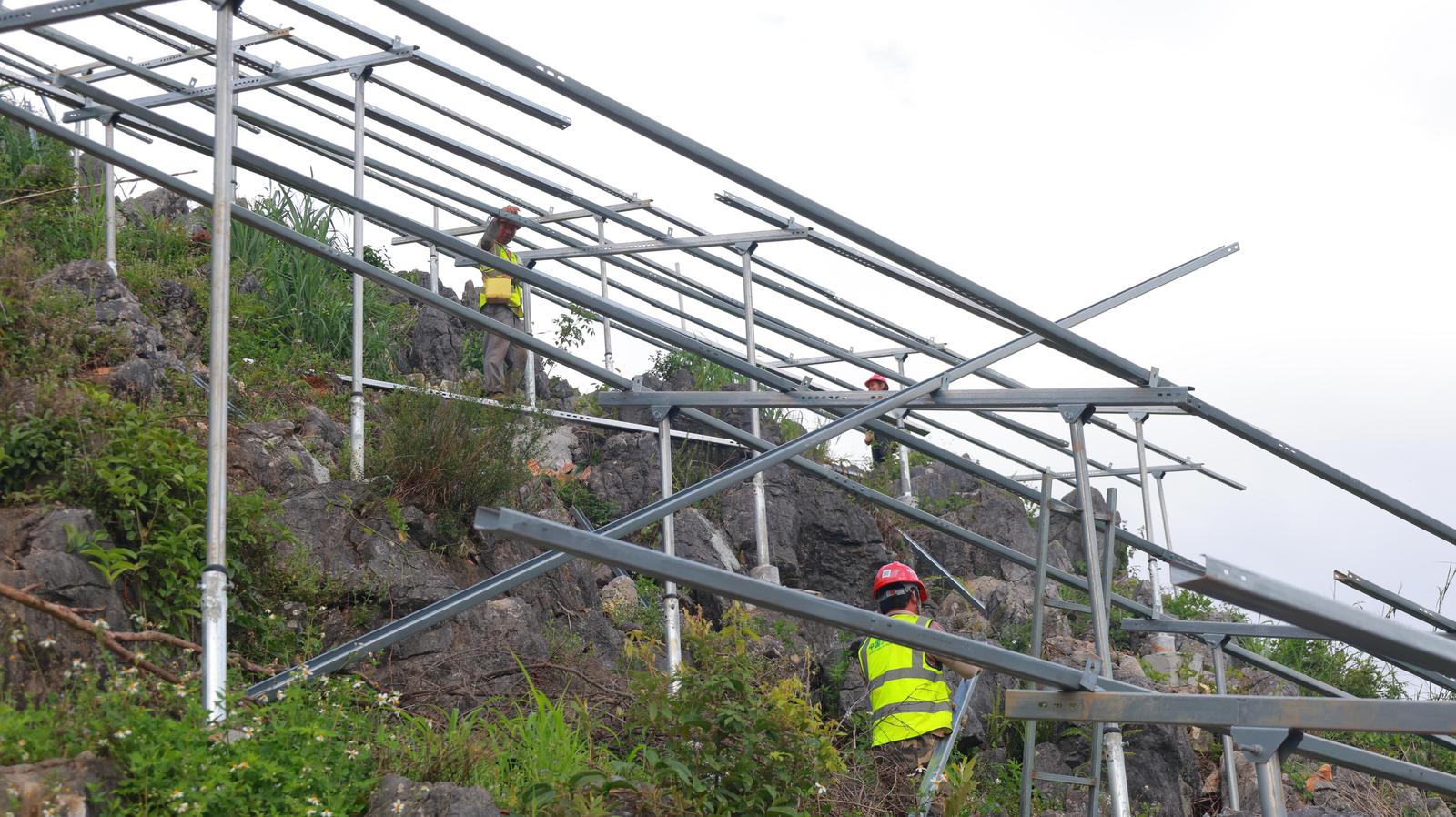

在古木镇黑山光伏电站项目施工现场,记者看到,大型机械正来回穿梭,施工人员分工协作,桩基成孔、光伏组件吊装、逆变器安装等工序同步开展,现场一派热火朝天的建设景象。

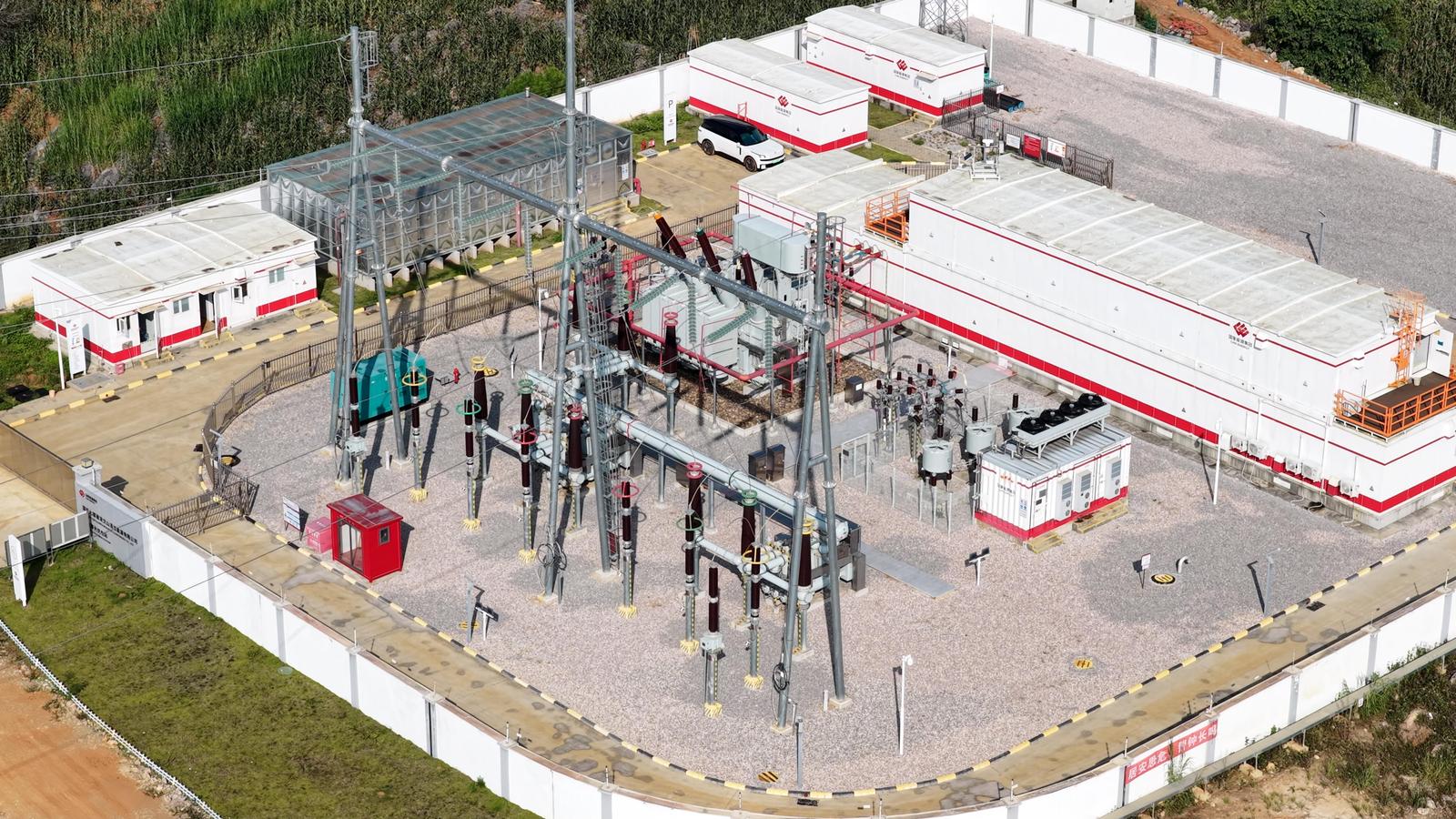

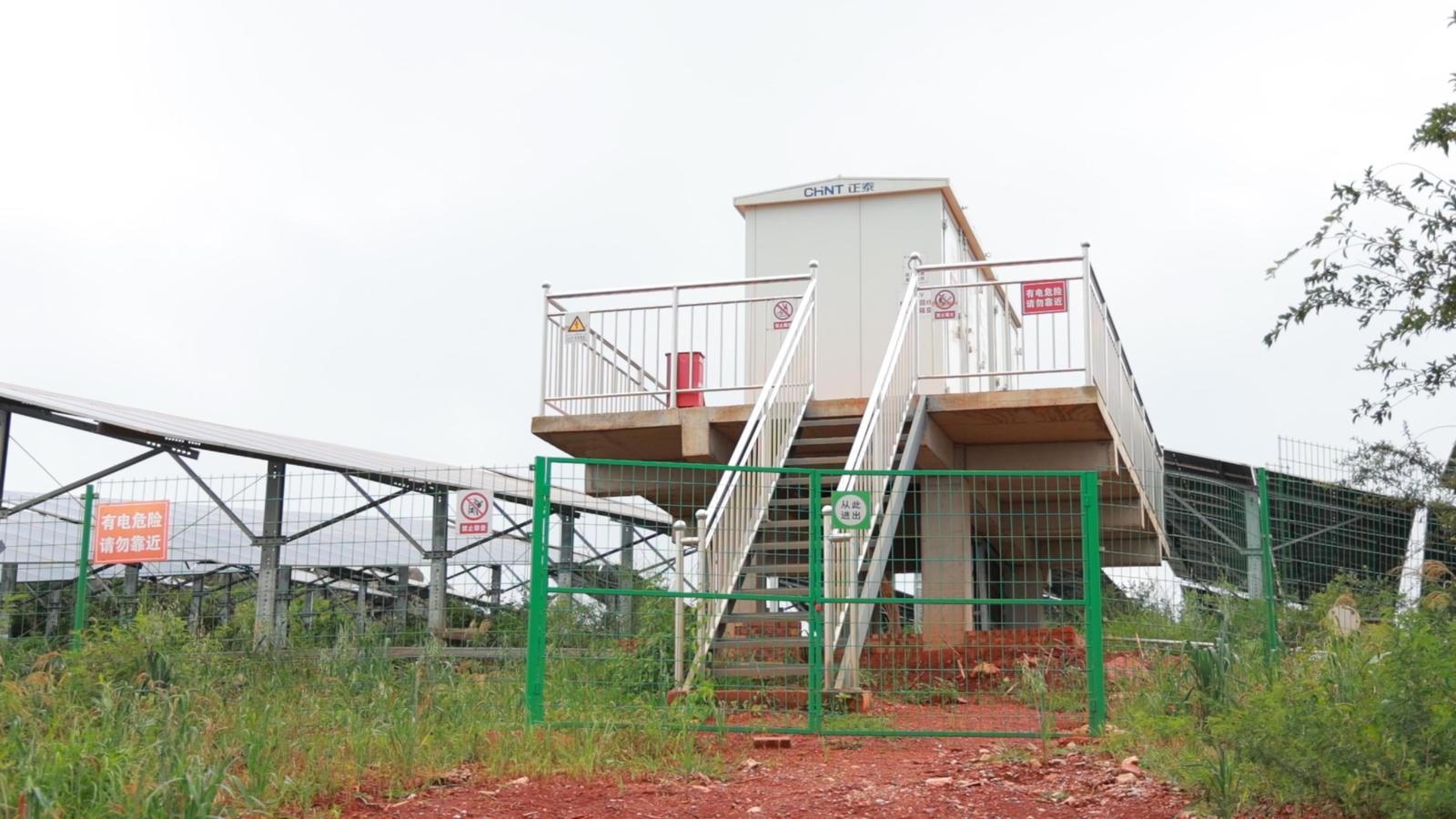

据了解,山地光伏项目建设工序繁杂,受地形地貌条件制约,施工单位科学划分作业面,实行多班组交叉施工,统筹土建、电气、安装多工序协同推进,在保障施工安全前提下全力提升施工效率。目前,该站升压站与送出线路工程已经建成投运,为场区光伏方阵电力外送打通关键通道。截至目前,场区方阵桩基成孔完成86%,桩基浇筑完成79.5%;组件安装容量约87.5565MW,逆变器安装84.8MW,项目累计并网投产68.8MW,部分区段已经实现发电收益。

土地流转是光伏项目顺利实施的基础性工作,黑山光伏电站土地流转工作已基本完成,累计完成土地流转3332.446亩,剩余273.05亩土地主要待完成流转费兑付以及青苗补偿相关工作。

前进光伏电站:建设并网同步有序推进

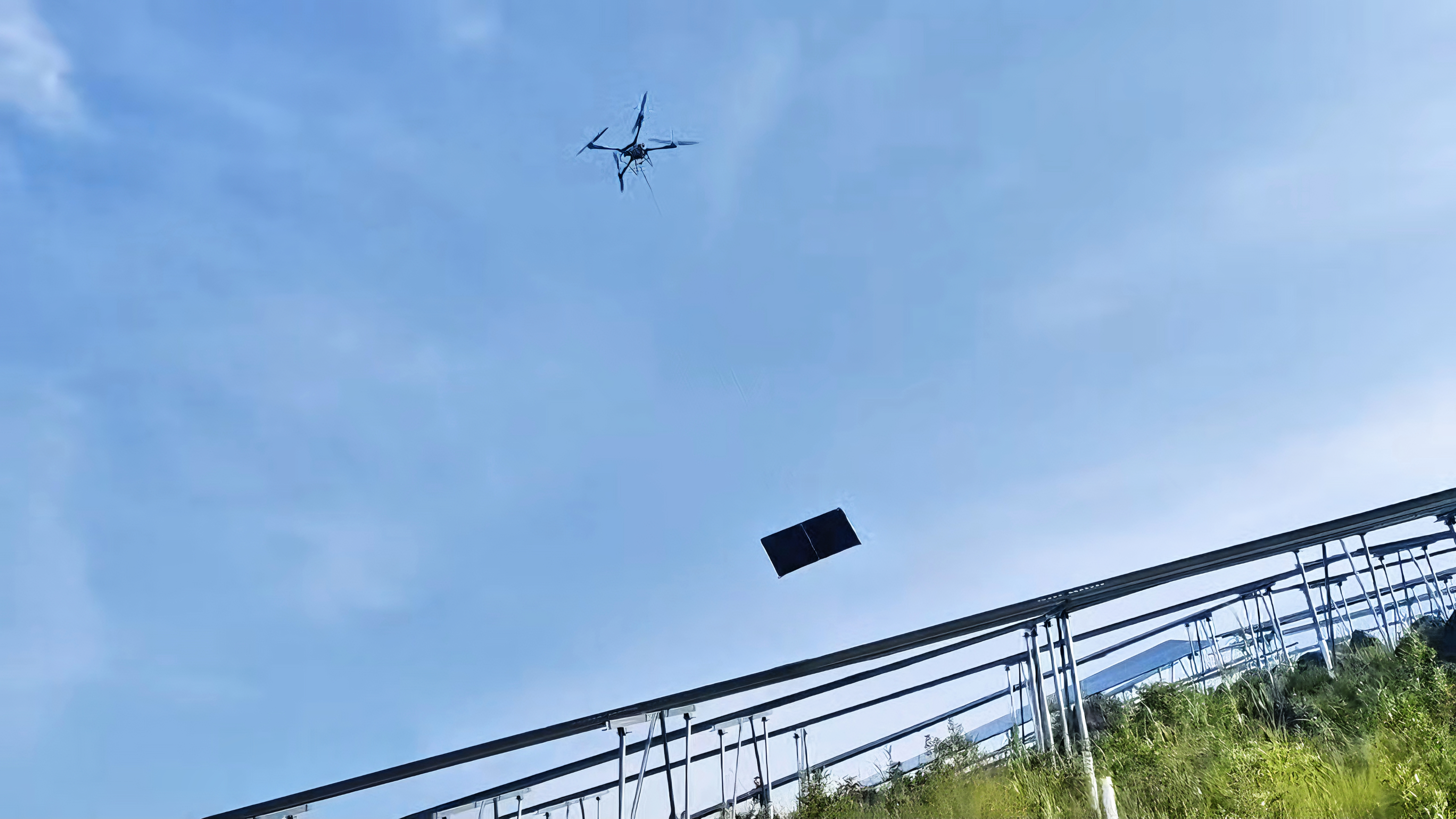

在新平街道前进光伏电站项目施工现场,无人机正来回穿梭,将光伏板精准调运至各作业面,大幅提升了山地施工效率。据该项目副经理简安邦介绍,项目选址规划用地约5600亩,项目实际建设需求约4800亩,现已完成土地签约3981.67亩,土地流转签约工作持续推进。当前场区方阵桩基基础成孔完成93%,桩基浇筑完成89.9%;完成组件安装容量101.95MW,逆变器安装87.04MW,项目累计并网投产86.72MW,已经实现部分机组稳定发电。

目前,前进光伏电站项目除升压站农转建及供地手续正在加紧完善之外,其余项目建设基本手续均已办理完成,项目已实现开工建设。同时,项目升压站与送出线路已建成投运,电力外送通道已经打通,为场区光伏方阵分批并网创造了有利条件。

前进光伏项目部项目副经理简安邦说:“下一步,我们将统筹抓好安全生产、工程质量管控,细化施工计划,倒排工期,压实参建各方责任,全力以赴推进项目建设,向着全容量并网目标稳步迈进。”

从明湖电站圆满收官,到黑山与前进电站施工稳步推进,文山市光伏项目建设正按计划有序展开。系列项目的实施,有效盘活了市域闲置山地资源,将光照优势转化为绿色发展动能,提升了区域清洁能源供给能力,为文山市绿色低碳转型和高质量发展筑牢了能源产业根基。

文山市融媒记者:李冰晨 黄子玲

编辑:郭韦 何丽娟(实)

美编:向传帅

二审:谢思思

终审:徐昌建

读报纸

看电视 直播

听广播

媒体· 矩阵

  • 文山日报
  • 新闻综合频道
  • 综合广播
  • 交通广播
  • 新文山
  • 文山发布网
  • 文山发布客户端
  • 文山发布微信公众号
  • 视听文山微信公众号
  • 学习强国文山州学习平台
  • 文山发布新浪微博
  • 文山发布视频号
  • 视听文山视频号
  • 视听文山头条号
  • 视听文山抖音号
  • 视听文山快手号
