近年来,文山州文山市聚焦“双碳”目标,依托优质光照资源,全力推进重点光伏项目建设,持续优化能源产业结构。当前,茂克、清水井、明湖光伏电站已全容量投产,黑山、三家寨、前进光伏项目建设及并网工作稳步推进。一块块光伏板让闲置荒山“生金”,也把“双碳”蓝图照进了寻常百姓家。
走进文山市德厚镇明湖光伏电站,一排排光伏板整齐铺展在山坡之上,源源不断输出清洁电能。德厚镇明湖60兆瓦光伏项目于2025年10月28日动工,仅用4个月便实现全容量并网目标,并于2026年4月29日全容量并网发电。
项目建设期间,各参建单位科学谋划施工方案,合理调配人力、机械和物资,抢抓晴好天气,克服山地施工地形复杂、雨季降雨影响等多重困难,严格落实安全生产规范,严把工程质量关口,有序推进桩基浇筑、支架搭建、组件安装、电气设备调试等全流程作业,如期完成全部建设任务,顺利实现全容量投产,为地方电网输送稳定绿色电力。
据了解,明湖光伏项目建成后,预计年均发电量9820.3万千瓦时,每年可节约标准煤约2.9万吨,减少二氧化碳排放约8万吨,对优化区域能源结构、推动绿色低碳发展具有积极意义。
明湖光伏项目生产副经理杨金说:“基地项目部将做好并网后的消缺收尾、竣工资料移交及运维配合工作,总结经验,为后续基地子项目建设提供有力支撑。”

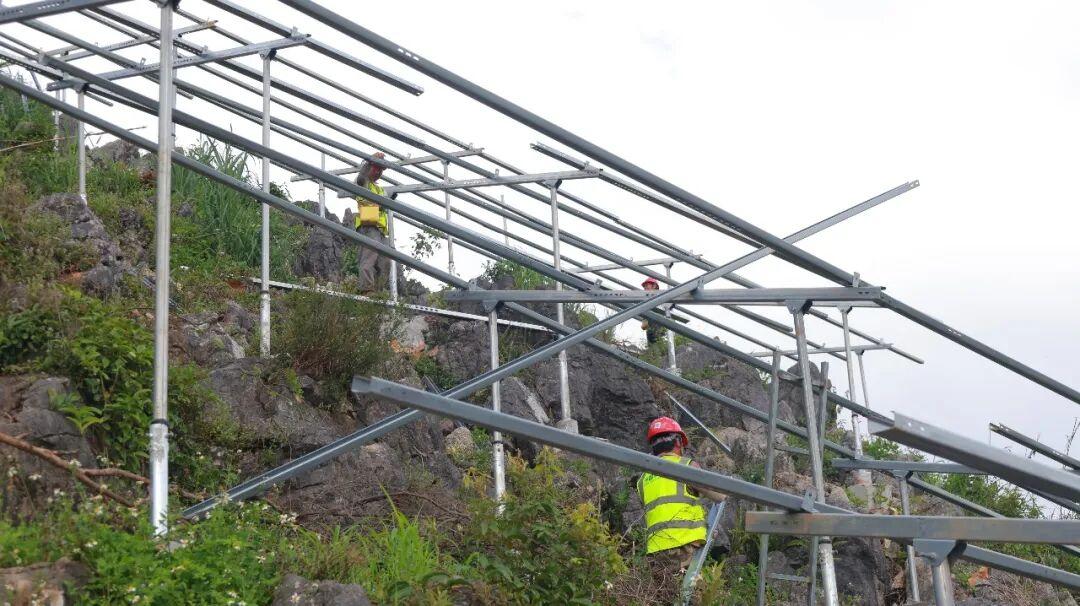

在古木镇黑山光伏电站项目施工现场,记者看到,大型机械来回穿梭,施工人员分工协作,桩基成孔、光伏组件吊装、逆变器安装等工序同步开展,现场一派热火朝天的建设景象。
据了解,山地光伏项目建设工序繁杂,受地形地貌条件制约,施工单位科学划分作业面,实行多班组交叉施工,统筹土建、电气、安装多工序协同推进,在保障施工安全的前提下全力提升施工效率。目前,该站升压站与送出线路工程已经建成投运,为场区光伏方阵电力外送打通关键通道。截至目前,场区方阵桩基成孔及浇筑完成99.25%,组件安装完成约75.36%,逆变器安装完成61.8%,项目累计并网投产81.92MW,部分区段已经实现发电收益。
土地流转是光伏项目顺利实施的基础性工作。黑山光伏电站土地流转工作已基本完成,累计完成土地流转3332.446亩。

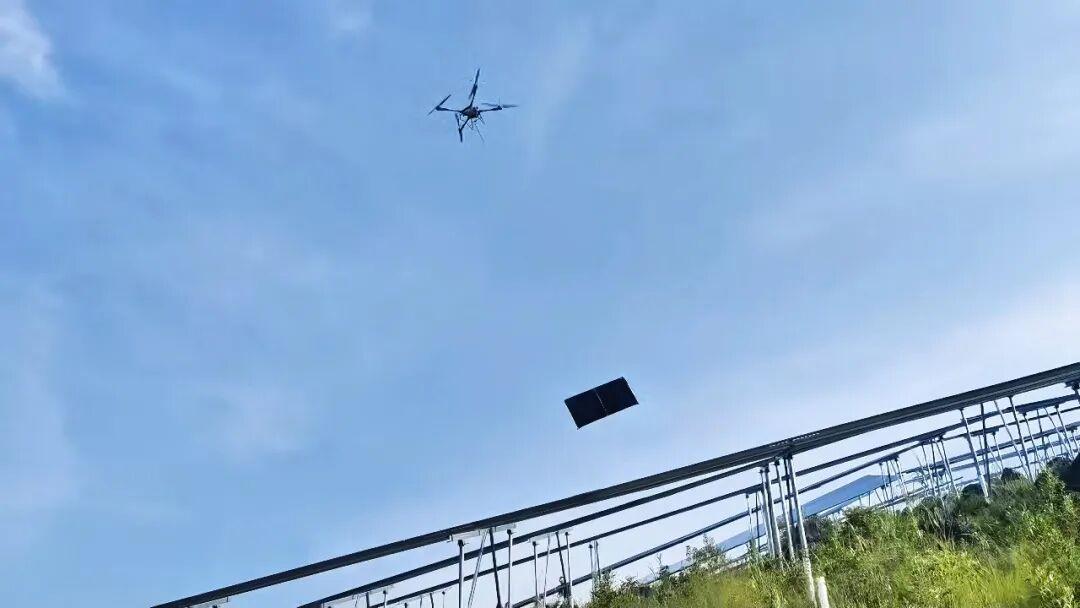

记者在新平街道前进光伏电站项目施工现场看到,无人机正来回穿梭,将光伏板精准调运至各作业面,大幅提升了山地施工效率。据该项目副经理简安邦介绍,项目选址规划用地约5600亩,实际建设需求约4800亩,现已完成土地签约3981.67亩,土地流转签约工作持续推进。当前,场区方阵桩基基础成孔完成约91.4%,桩基浇筑完成约87.6%,组件安装完成约60.45%,逆变器安装完成约50.26%,项目累计并网投产87.04MW,已经实现部分机组稳定发电。
目前,前进光伏电站项目除升压站农转建及供地手续正在加紧完善外,其余项目建设基本手续均已办理完成,项目已实现开工建设。同时,项目升压站与送出线路已建成投运,电力外送通道已经打通,为场区光伏方阵分批并网创造了有利条件。
据了解,文山市光伏系列项目由七都建发集团下属子公司市国投公司和国家能源集团合作投资建设。2024年,茂克光伏电站全容量建成投产,清水井光伏电站首批投产。2025年,清水井光伏电站全容量投产,秉烈储能项目150MW/300MWh全容量投产。2026年4月,明湖光伏电站实现全容量投产,其余黑山光伏电站计划于2026年10月31日前建成全容量投产,前进、三家寨光伏电站预计2026年12月31日前全容量投产发电。到2026年底,黑山等3个在建电站将完成全容量投产,届时全市实现全容量投产的光伏电站累计达6个。
前进光伏项目部项目副经理简安邦告诉记者,将统筹抓好安全生产、工程质量管控,细化施工计划,倒排工期,压实参建各方责任,全力以赴推进项目建设,向着全容量并网目标稳步迈进。
