【喜讯】德厚水库大坝填筑全面启动
2018-03-30 09:13 文山新闻网

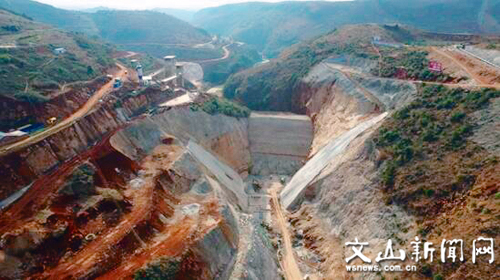

开挖后的坝基全景



文网讯 在州庆即将到来之际,德厚水库工程建设现场传来喜讯,该工程大坝填筑工程于3月26日全面启动。

德厚水库工程,是国务院确定的172件、2015年率先开工实施的27件重大节水供水工程之一,是我州有史以来第一件大型水利工程,也是文山盘龙河中上游惟一的骨干水源工程。自2015年12月工程正式开工建设以来,得到了各级各部门和社会民众的广泛关注。

2016年12月21日,德厚水库大坝截流成功,随即转入大坝基础开挖阶段,2017年2月28日度汛坝体基础顺利通过验收,施工单位昼夜奋战,短短55天时间内,在狭窄的河谷里完成近10万立方米土石方填筑,于2017年4月25日建成高27.5米的度汛坝体,圆满完成2017年度汛任务。

由于德厚水库工程地处碳酸盐岩地区,地质条件极其复杂,开挖过程中揭露出31个大小溶洞、63条溶隙及大量的溶坑、溶槽、倒坡等地质缺陷,其地质条件的复杂程度和处理难度国内罕见,给坝基开挖及处理带来极大的困难和挑战,一度成为影响和制约工程建设进度和投资控制的瓶颈。期间,省、州业务主管部门均给予了极大的关心和帮助,德厚水库建管处邀请了中国科学院陈祖煜院士及国内知名的岩溶、灌浆专家到现场咨询把脉,联合中国水利水电科学院、山东大学等科研单位及高校开展跨孔电阻率探测等勘探工作,设计单位也补充了钻探、地质雷达探测等地勘工作。施工单位更是投入了大量的人力和工日,光处理换填各类溶洞、溶隙和补坡就浇筑混凝土2万立方米。经过大家共同奋战,历时近一年半,于今年3月20日全面完成坝基开挖及处理。

为进一步验证坝基开挖及处理措施的合理性和可靠性,文山州德厚水库建设管理处于今年3月23日邀请中国勘察大师陈德基、水利部水利水电规划设计总院副总工程师司富安等6名国内知名的地质、水工等专业的权威专家组成专家组亲临工程现场开展技术咨询。经过咨询,专家组一致认为大坝基础开挖揭露的溶洞、溶坑和溶蚀裂隙等地质缺陷已全部处理到位,满足工程和设计要求,可进行大坝填筑。同时,专家组对工程下步帷幕灌浆施工提出了指导性意见和建议。

根据工程实际、并结合咨询专家组意见,今年3月24日,德厚水库大坝基础开挖及处理顺利通过云南省水利厅总体验收,3月26日,德厚水库工程建设终于迎来了历史性的一刻,大坝填筑工程全面启动。

大坝填筑工程全面启动,是德厚水库工程建设进程中的一个重要里程碑,为有效争取今年雨季前的施工黄金期、全力推进整个工程建设、保障工程目标顺利实现创造了有利条件、打下了坚实基础。接下来,德厚水库建管处将组织参建单位连续24小时不间断施工,全面加快工程建设进度。
