利民!文山市生活垃圾焚烧发电厂试运行

发布时间:2021-11-09 15:16:08

文网讯 11月5日,文山市生活垃圾焚烧发电厂正式并网焚烧垃圾发电试运行,待垃圾焚烧顺利达到满负荷之后,发电厂将对运行系统进行“72+24”小时满负荷试运行。

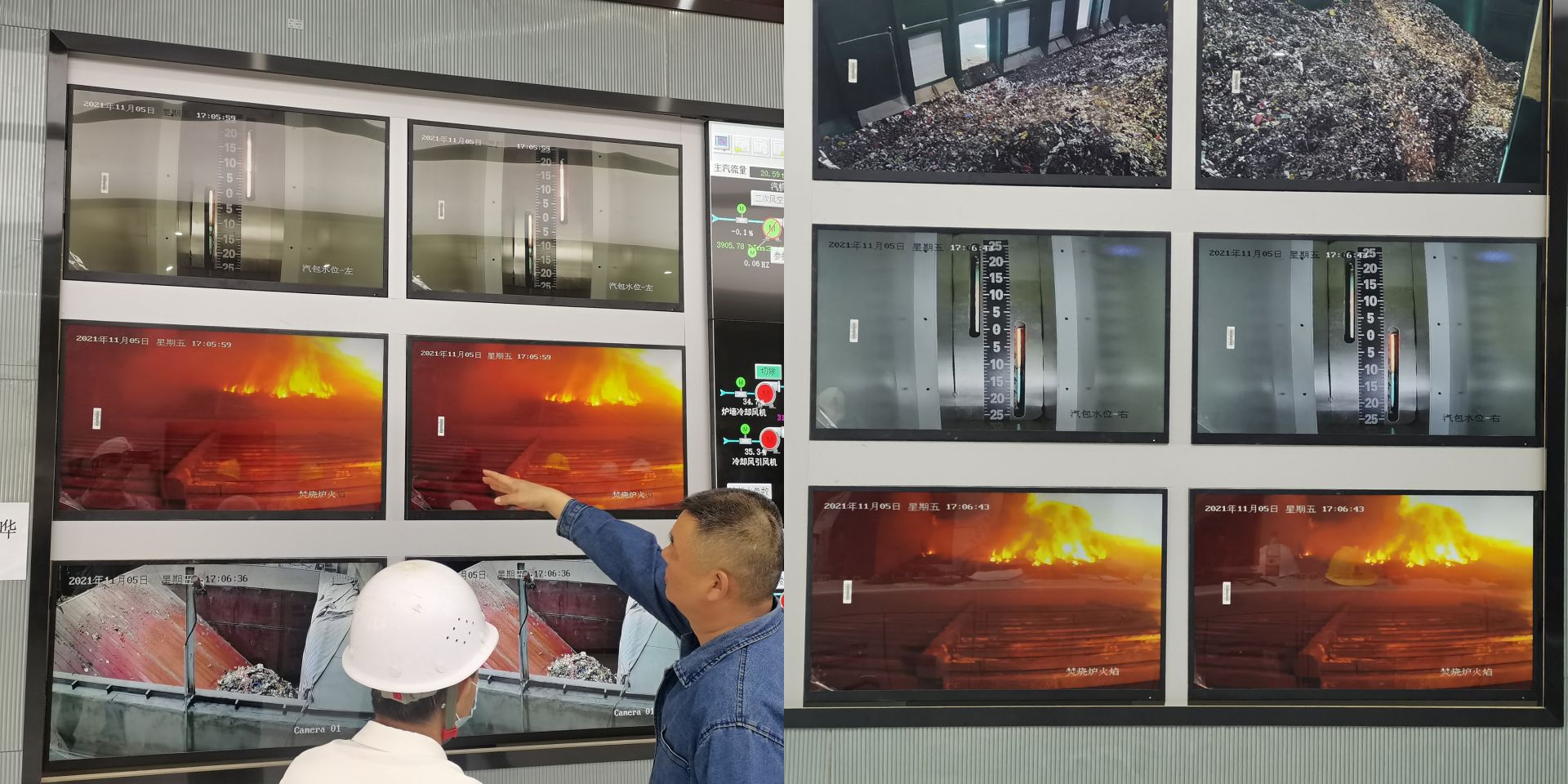

记者在发电厂中央控制室看到,大屏幕有许多显示窗口,能实时监控到垃圾堆放处、垃圾投放口及焚烧炉内等多个点位的现场情况。中央控制室内,十几名工作人员正时刻关注着电脑上各项数据的变化,一边认真操控机器,一边仔细观察各个设备的运行情况。“我们今天是正式投放垃圾焚烧,早上八点开始点火,下午三点并网,同时开始向炉内投放垃圾,现在是一边烧一边投放垃圾,达到满负荷之后,我们将开始进行满负荷试运行。” 文山金利亚环保科技有限公司总经理朱振东说。

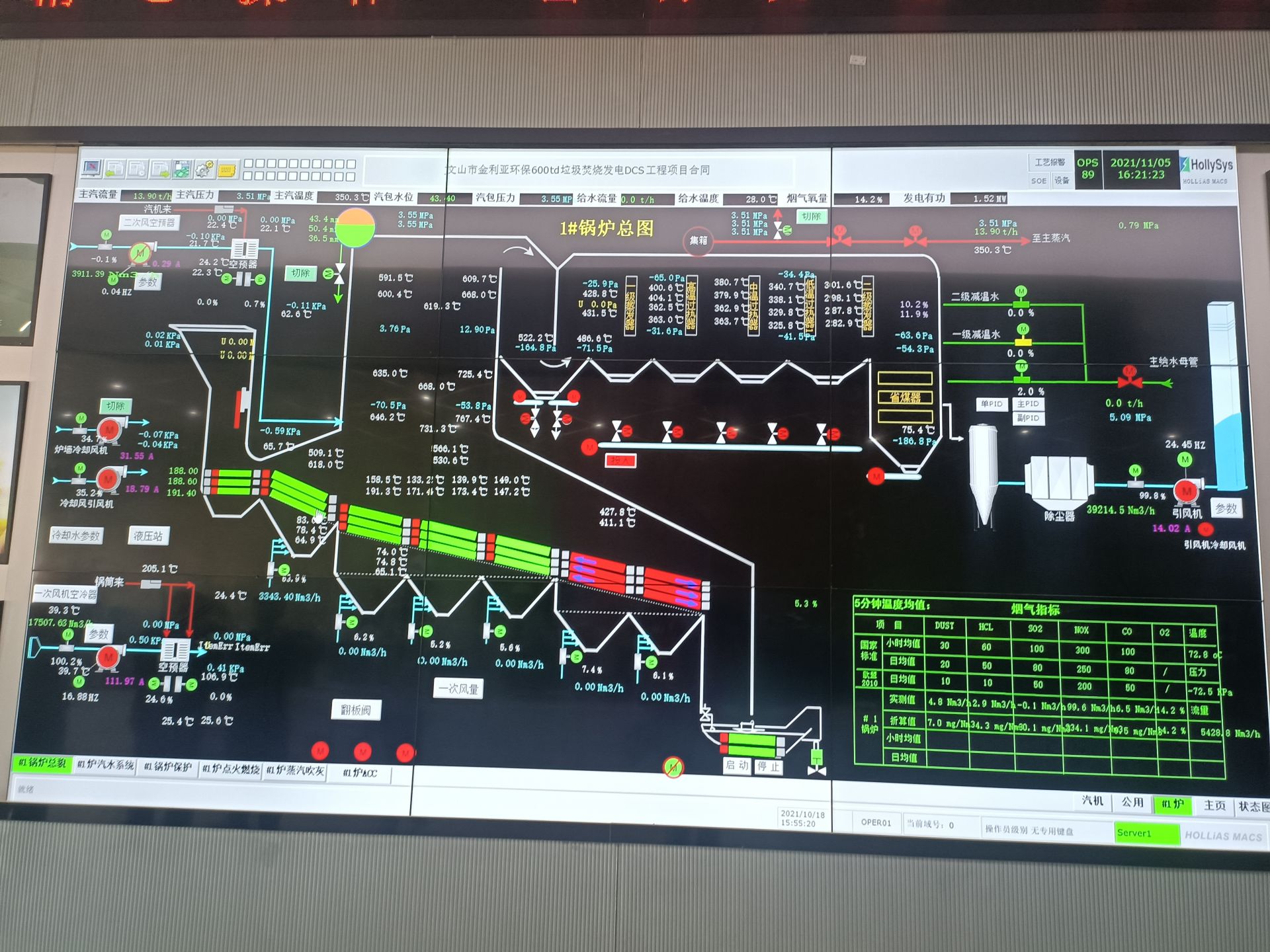

据了解,“72+24”小时满负荷试运行,即对运行的系统进行“72+24”小时性能考核试验,机组要在满负荷的情况下连续运行72小时后再进行24小时满负荷运行试验。只有通过系统考核试验后,发电厂才能正式投入运行。

据悉,文山市生活垃圾焚烧发电厂建设项目采用日立造船机械炉排炉焚烧工艺,焚烧垃圾产生的过热蒸汽推动汽轮发电机组产生清洁电能。目前,一期项目已经进入垃圾焚烧试运行阶段,正式投产运营后,每天可处理生活垃圾600吨,年处理生活垃圾21.9万吨,每年可发电9600万度。

(文山融媒: 农定媛)
