1365项检修作业!500千伏柳井变电站开展首次“体检”
发布时间:2024-07-09 22:09:18

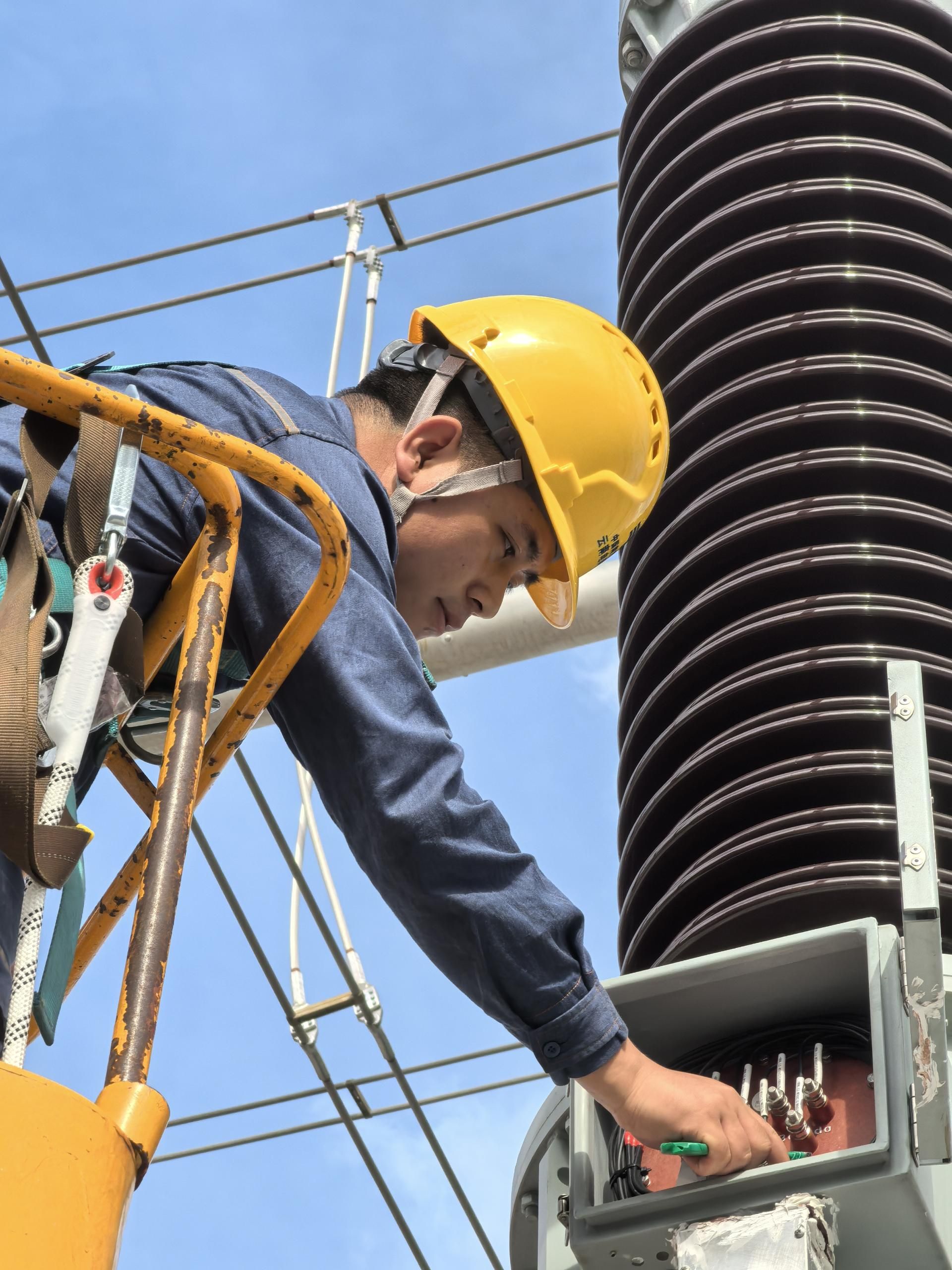

文网讯 近日,南方电网云南文山供电局全面启动了500千伏柳井变电站首次预试定检工作,计划在3个月内完成检修、高压试验、继保、计量、消缺5个专业,57个间隔、134台主设备共1365项检修作业。
500千伏柳井变电站作为永富直流落地云南的重要组成部分,是云南电网首个配备500千伏备用变压器、首个500千伏格构式联合构架的变电站,自2023年9月投产以来,通道内累计输送电量41亿千瓦时,为文山产业经济发展提供了强有力的电力保障。
据了解,按照“应试必试、试必试全,应修必修、修必修好”的原则,文山供电局对《2024年500千伏柳井变电站年检工作方案》作了2次优化调整,共优化作业32项。成立了监控组、操作组、验收组、安全管控组、“首检”专业工作组等多个工作组,包含南方电网云南文山供电局、云南建设分公司、云南送变电公司及设备厂家共94人。同时,文山供电局对500千伏柳井变“首检”做出了柳井变电站管理联系人+设备主人管控方式,全程参加现场作业管控。在作业任务管控上,结合“首检”总体安排,进一步优化了作业管控模式,制定了精益化管控任务表,作业任务推进甘特图,为安全有序开展作业提供管理支撑。
针对此次“首检”时间跨度长,文山供电局在全面总结往年预试定检党团先锋活动的基础上,成立了500千伏柳井变电站“首检”党团突击队,充分发挥党员、团员、青年同志在“急、难、险、重”工作中的带头作用。
(通讯员:杨洋 余孝松)
