结束60余年近区供电历史!丘北县六郎洞水电站线路负荷转接项目投产使用

发布时间:2024-12-06 17:07:55

近日,位于丘北县的六郎洞水电站线路负荷转接项目全面竣工投产,标志着六郎洞电站长达60余年的近区供电已成为历史,9个自然村的居民正式开启了高质量供电、高品质服务的用电体验新时代。

政企协同破解居民用电难题

国家能源集团云南电力有限公司六郎洞电站,是我国第二个五年计划期间投资兴建的16个水电厂之一,也是我国第一座完全引用地下溶洞水发电的水电站。1960年,在“厂网一家”历史背景下,一直由电站直接向附近村民直接供电。但随着时代变迁,居民生产生活用电负荷不断攀升,加上受限于地区电力体制的复杂状况,该地区长期未开展农网改造,线路、设备老旧长期无人运维,存在较大的供电质量问题和安全风险隐患。

“以前遇到刮风下雨就跳闸,家里电器开多了也跳闸,到用电高峰电饭煲煮出的饭都是夹生的。”丘北县新店乡小江口解放寨村村民廖爱平说,随着近年生活水平的不断提升,用电负荷也不断攀升,几十年前的老线路和设备已经满足不了大家的用电需求,再加上长期无人运维,还给周边生活的居民带来了安全隐患。

为彻底解决该地区居民用电难题,在文山州委、州政府的统一领导下,丘北县委、县政府成立了六郎洞片区供电设施改造工作专班,由县、乡两级政府领导挂帅协调,抽调了4名政府工作人员脱产专职每天同进同出参与现场协调工作。南方电网云南电网公司就六郎洞电站近区供电问题与国家能源集团云南电力有限公司多次会谈协商,将该问题纳入云南电网公司历史遗留问题库,并成立了由市场部、政企部、规划部、法规部、系统部、基建部、生技部多部门共同组成的工作机构,定期召开协调推进会,对项目、资金、计划等关键环节进行统筹协调。

攻坚克难确保工程按期投产

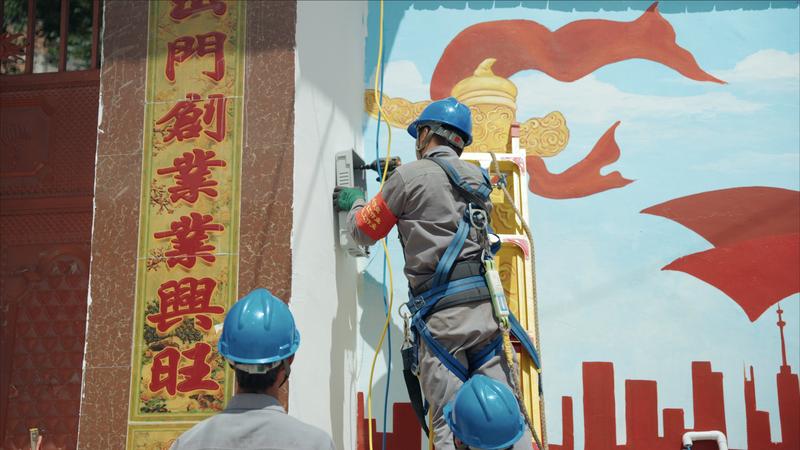

“今天真的是太高兴了,困扰了我们村这么多年的用电问题终于解决了。”丘北县新店乡小江口行政村河边寨村小组组长张进成看着新架设的电力线路高兴地说,不仅生活用电问题解决了,南方电网还将线路直接架到了田地边,以后抽水灌溉的生产用电问题也解决了。

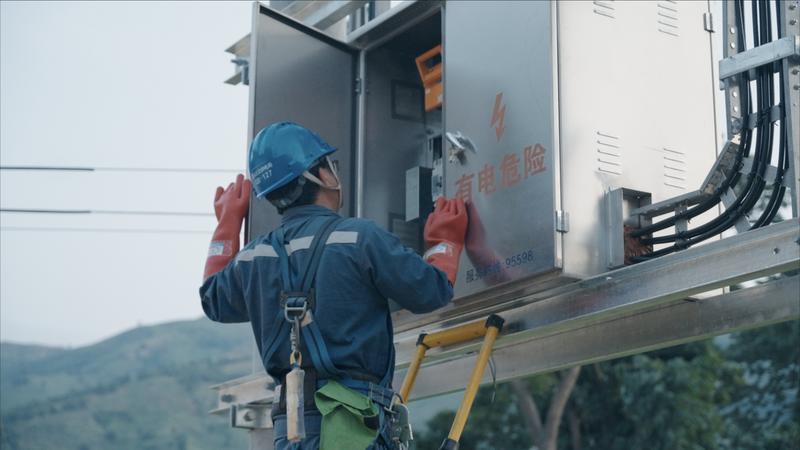

文山供电局作为属地单位,为确保项目施工安全、质量、进度得到有效管控,成立了项目工作专班,针对项目实施需要投入的人、机、料进行了细致分析,跨县区调动了近百人的施工团队支援该项目建设,工程建设中的物资供应按照重点项目,优先供应的原则,统筹推进,跨县区调动内部物资27批次127项,积极采购外部物资31批次387项,保障项目进度。

同时,根据项目实施推进情况,安排网格经理提前介入,建立微信服务群,提前做好用户信息和用电需求收集。对涉及计划停电进行改造的村小组,提前准备应急发电机、应急户外照明灯、充电线、暖水壶等临时供电设备,保证临时生产生活用电。

走进六郎洞水电站线路负荷转接项目工程项目部,第一眼就能看见墙上挂着的工程进度表,上面清晰地标注了每一项工程的开始时间、完成进度、完成时限和责任人。

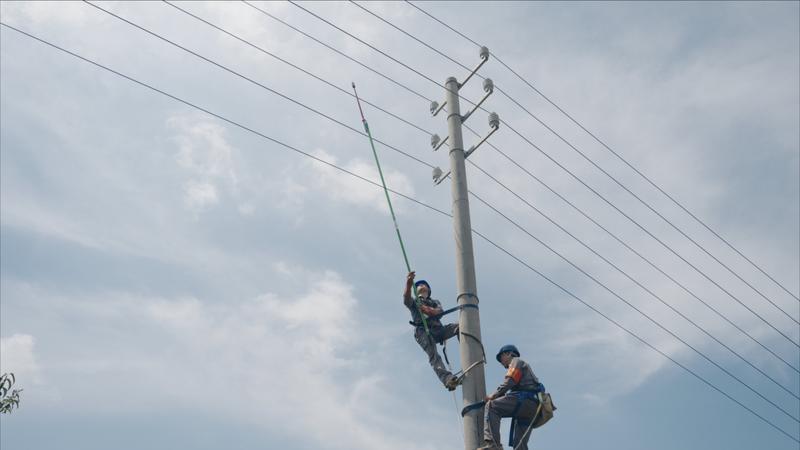

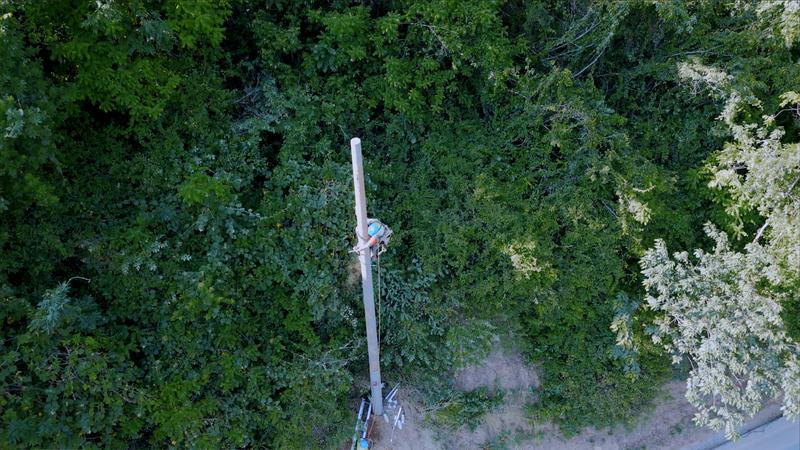

“为确保施工进度,采取了‘日收集、日分析、日解决、日推进’的方式及时解决施工出现的问题,历时103天终于完成建设任务。”南方电网云南文山丘北供电局建设管理中心经理苗浩生回忆说,施工中最大的难题就是新建线路与老线路交叉跨越的安全隐患管控。原来,六郎洞电站老线路架设时间长,长期缺少运维,电杆倾斜和导线乱拉乱架情况较多,丘北供电局共组织20余人次,对每一条线,每一基杆都逐一进行现场勘查,结合实地情况制定管控方案,以确保施工进度和安全。

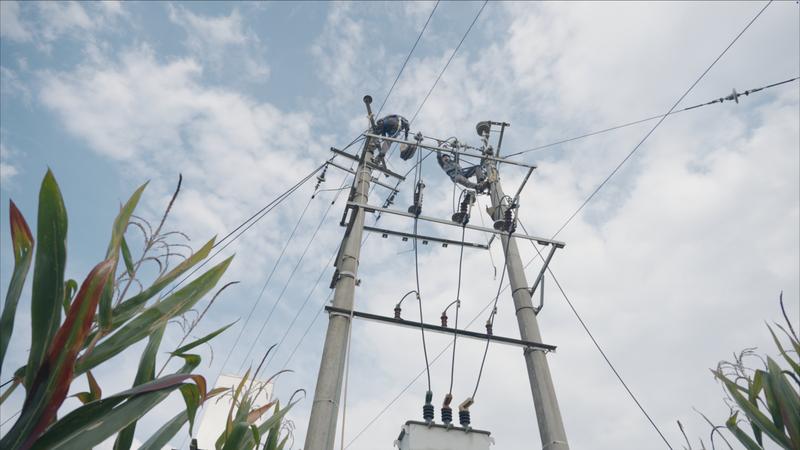

据了解,六郎洞水电站线路负荷转接项目总投资1500万余元,共新建10千伏线路34.61千米、0.4千伏线路27.47千米,组立电杆784基,组立铁塔36基,安装断路器9台,安装台变22台,安装户表660只,六郎洞电站长达60余年的近区供电历史宣告结束。

(通讯员:王雅川 任冠萍)

(编辑:董飞 排版:陆军 责编:郑泽娅 终审:徐昌建)

媒体· 矩阵

  • 文山日报
  • 新闻综合频道
  • 综合广播
  • 交通广播
  • 新文山
  • 文山发布网
  • 文山发布客户端
  • 文山发布微信公众号
  • 视听文山微信公众号
  • 学习强国文山州学习平台
  • 文山发布新浪微博
  • 文山发布视频号
  • 视听文山视频号
  • 视听文山头条号
  • 视听文山抖音号
  • 视听文山快手号
