打好收官战 | 广南磨刀石光伏电站项目有望年底并网发电
发布时间:2024-12-16 11:17:20
文网讯 今年,自广南县莲城镇磨刀石光伏电站项目开工建设以来,各参建单位分工明确、密切配合,安全有序推进项目建设进度,目前,已完成项目总投资的90%,有望年底建成实现并网发电。

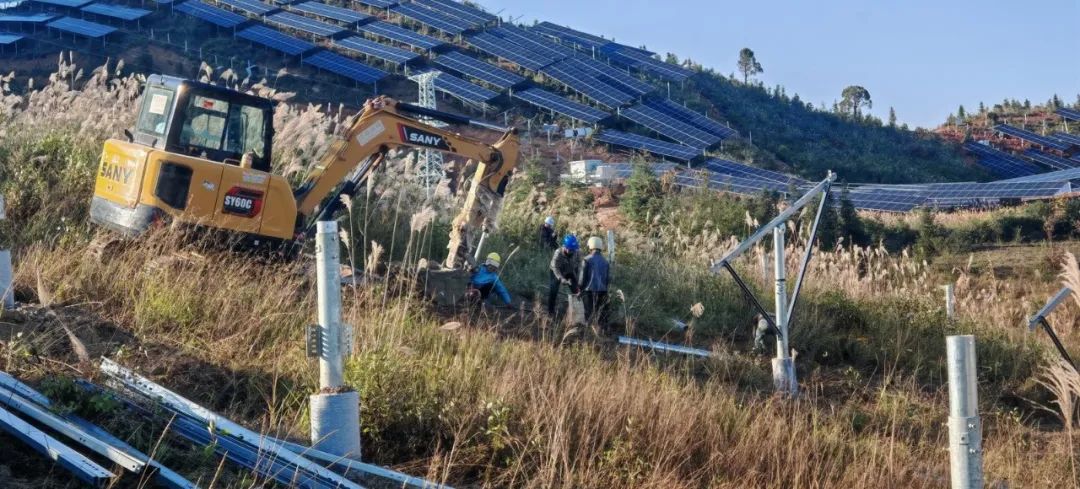

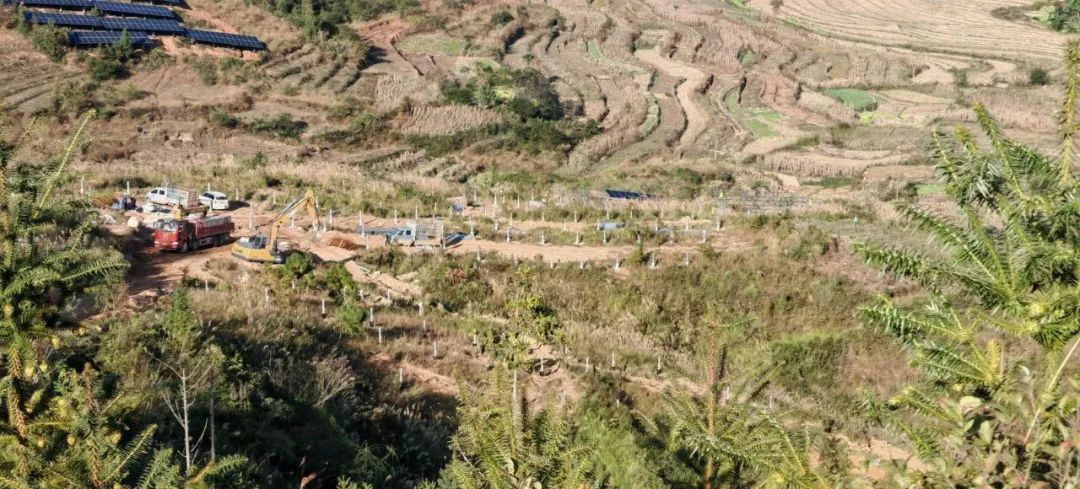

日前,记者来到项目建设现场,机械轰鸣,工人紧张施工作业,正在进行场区打孔浇筑和光伏组件安装,现场一派繁忙的景象。
下立柱浇筑施工工人胡厚禄说:“我们这分为两个班组浇筑光伏基础下立柱,一个班组5个人,一天能浇筑25~26根,另一个班组7个人,能浇筑25~26根,两个班组一天能够完成50多根基础下立柱的浇筑。”

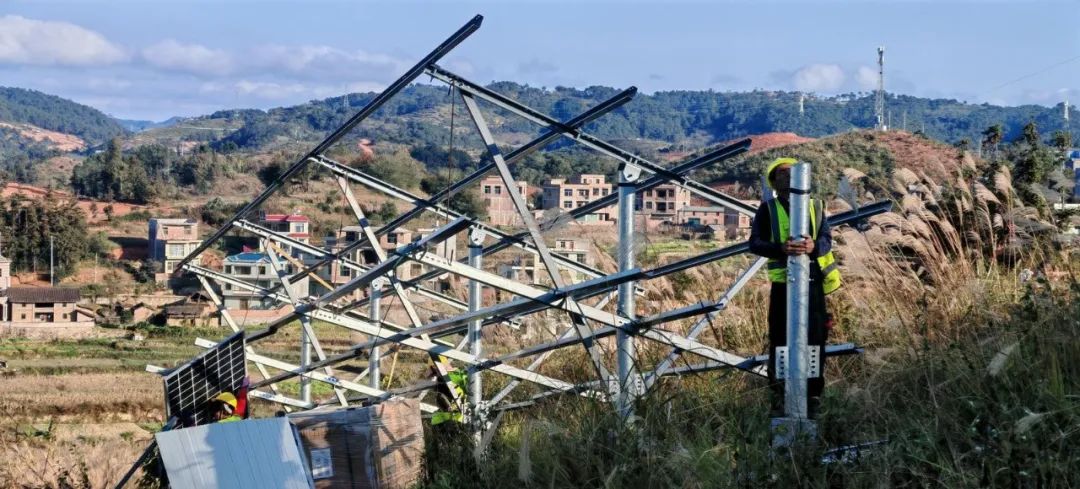

记者还看到,有的工人正忙着在已经浇筑好的下立柱上拉线,调整立柱的水平高度,安装固定光伏发电板的支架。支架安装工人胡少品介绍说:“我们的光伏组件一组是四根桩,首先让它平衡稳固,然后再拉线调整高低,如果不拉线的话安装出来就不在一条线上,安装角度产生偏差,会影响后期的发电效率。”

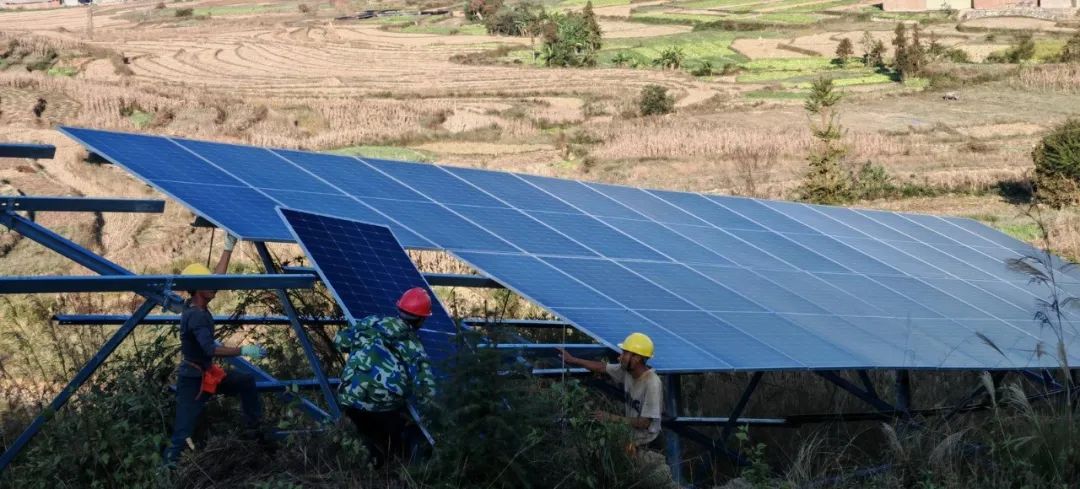

随后,工人们在安装好的支架上铺上一块块光伏发电板,就形成一排排整齐排列的光伏发电组件。
现场施工管理员赵福健介绍:“每天有10位工人在安装光伏板,一天安装完成量在7~8组,就是250片光伏板,目前都是以这个进度在推进。”
据了解,广南县磨刀石光伏电站项目位于广南县莲城镇老营盘山周边,拟用地约500亩,动态总投资约 1.44 亿元,项目年均利用小时数达1179小时,年生产清洁电力约 4500万千瓦时。

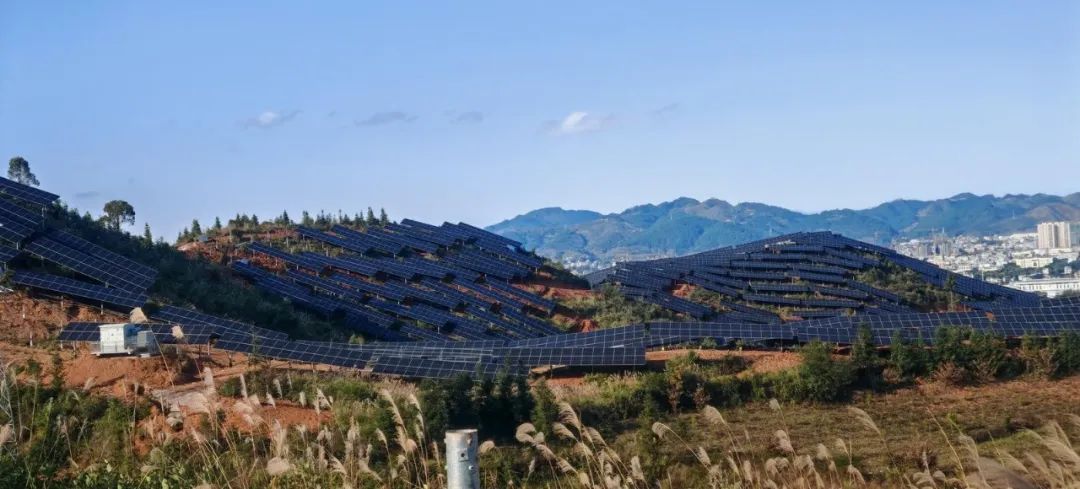

广南县磨刀石光伏电站项目经理李海勇介绍,磨刀石光伏电站建成之后总的容量是30兆瓦,建成之后年发电量约4500万千瓦时。预计今年年底前可以全容量并网发电。目前,已经建成容量27兆瓦了,在剩下的这半个月时间内,全容量30兆瓦会全部建成并网发电。项目建成后,每年可节约标准煤13483吨,减排二氧化碳36947吨,有效减少大气污染,在节能、环境保护和社会效益等方面具有重要意义。
(广南县融媒体中心记者:胡 俊 黄国旭)
